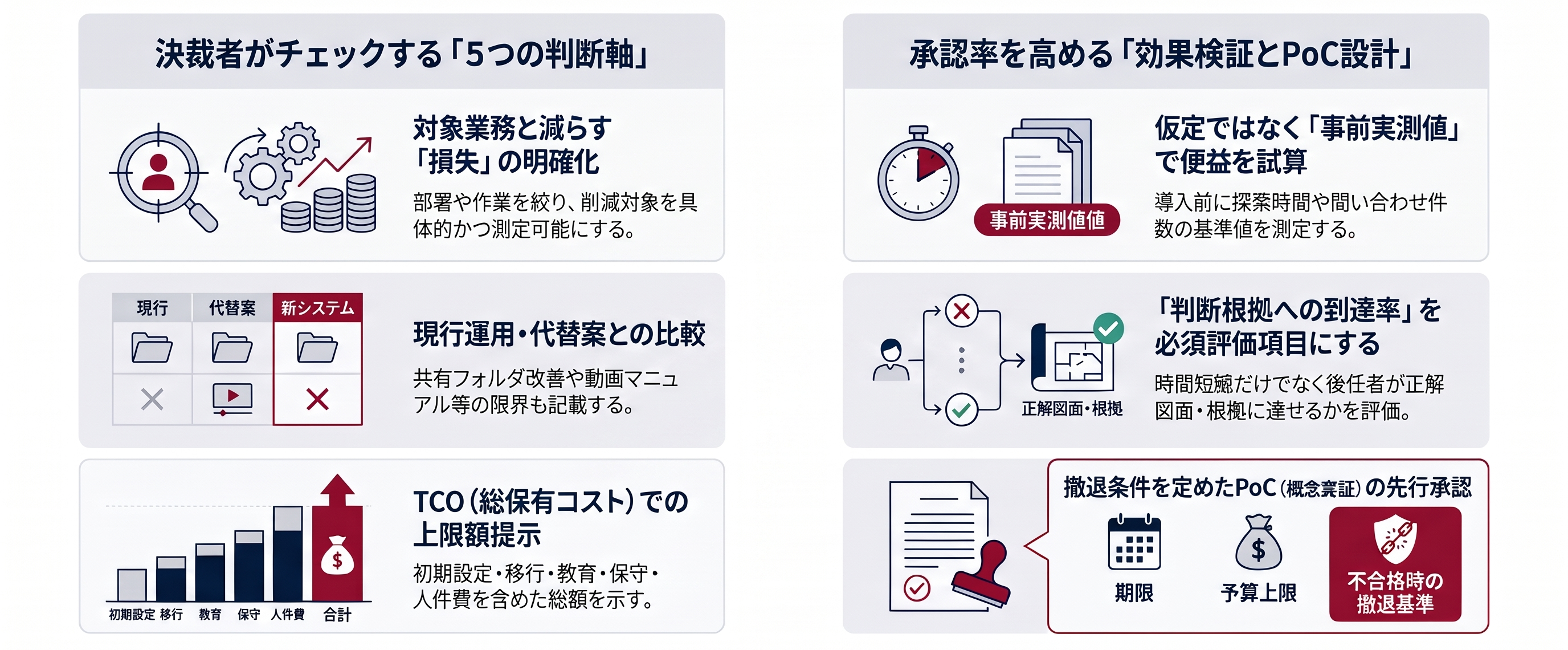

技能継承システムの稟議を通すには?KPI・評価項目・導入条件

決裁者が判断できる稟議書には何を書くべきか
技能継承システムの稟議を通すには「ベテランの退職に備えたい」という必要性だけでは足りません。決裁者が確認したいのは、どの業務を対象に、何を成果とし、どの条件なら継続・中止するのかです。
例えば、設備保全で後任者が改修図面と過去の点検記録をたどり、変更理由を説明できる状態を目指すなら、単なる検索時間短縮だけでなく、正しい改訂版や根拠箇所への到達率を評価項目にします。
この記事は、費用の相場やPoCの作業手順ではなく、稟議書の項目、KPI、必要な証拠資料、決裁条件、否決・撤退基準に絞って解説します。申請金額は正式見積と社内工数から積算し、実績のないROIを導入根拠として使わないようにします。
稟議書の構成例:必要な項目と記入方法
稟議書は「件名/背景・現状/目的・対象/代替案比較/費用・効果/PoC判定基準/リスク・責任体制/スケジュール/承認依頼事項」の順に整理すると、検討の前提が読み取りやすくなります。以下の記入例は、特定企業の実績ではなく書き方の例です。
現状課題と根拠データ
まず「問題だと思う」を測定可能な表現に変えます。例えば「設備のトラブル対応時、図面や過去の変更理由を探すために熟練者へ確認している。対象部署で調査票を記録し、1件あたりの探索時間、問い合わせ件数、再調査件数を導入前に測定する」と記します。
証拠として、対象業務、対象期間、記録方法、対象者、集計件数を併記します。記録していない時間を「年間数百時間の損失」と断定せず、まず試行前の基準値を取得する計画を記載します。定性的な課題としては、退職予定者への依存、判断根拠の所在不明、教育時の参照資料の不一致などを整理します。
導入目的・対象範囲・比較候補
目的は「資料探索時間の削減」「判断根拠を後任者が再確認できる率の向上」など、検証できるものに限定します。対象部署、設備、文書の種類、利用者数、試行期間、対象外の業務を明記します。
比較表には少なくとも「現行の共有フォルダ運用の改善」「既存の文書管理・検索機能の活用」「動画・作業マニュアルの整備」「新たな資料検索・関連付けツール」の選択肢を並べます。評価軸は、解決できる課題、必要な資料整備、現場負荷、権限管理、既存資産との連携、検証可能性とします。候補を選んだ理由だけでなく、採用しない方法の限界も書きます。
費用と投資対効果の記載
決裁の申請額には、製品・ライセンスだけでなく、初期設定、資料整理・移行、教育、管理者の運用、保守、必要なサーバー・設備などの該当費用を含めます。実際の金額は正式見積と社内人件費の積算を添付し、支払年と試算期間を一致させます。
金額の詳細な相場解説は別記事に委ね、稟議書では「承認してほしい上限額」「見積の前提条件」「予算の所属部門」「超過時に再承認が必要となる条件」を先に示すことが重要です。
費用対効果を決裁者へ説明する方法
稟議書に必要なのは、架空の安価なシステムを前提とした高いROIではありません。対象業務の改善余地と、それを検証できる計画、そして正式見積を基にした投資判断です。
金額換算できる便益は実測値から示す
資料探索や熟練者への問い合わせが頻繁に発生する場合は、対象件数、導入前後の所要時間、社内の時間単価を記録します。便益の試算式は年間対象件数 × 1件当たりの実測短縮時間 × 社内時間単価です。
同じ時間を探索時間短縮と問い合わせ削減の両方に計上しないようにします。また、工数換算した便益は、その金額だけ会社の現金支出が減るという意味ではありません。
判断根拠を引き継げるかは必須評価項目にする
技能継承の価値は、作業時間だけでは測れません。例えば設備の改修理由を後任者が説明できるか、正しい改訂図面を特定できるか、過去の点検記録と関連資料をたどれるか、熟練者の説明なしに判断根拠へ到達できるかを評価します。
こうした品質・継承指標は、無理に貨幣換算せず、合格の必須条件として設定できます。探索時間が短くなっても誤った図面や根拠を提示する仕組みは、導入効果が高いとは評価できません。
正式見積とTCOで投資条件を評価する
申請額はライセンスの見積金額だけでなく、初期設定、資料整備、教育、必要なサーバー、継続保守、担当者の運用工数を含めて整理します。買取と年間契約の双方を比較する場合は、評価期間と条件を統一します。
簡易ROI(%)=(評価期間の金額換算可能な便益 − 同期間のTCO)÷ 同期間のTCO × 100
ROIは正式見積と試行結果がそろってから算出します。未知の価格や未測定の削減率を仮定して承認理由にすることは避け、実現便益が想定を下回った場合も評価します。必要に応じて、自社の投資審査基準に従ってキャッシュフローを別途検討します。
PoCで確認する達成基準と撤退条件
稟議が通りにくい場合は、本格導入を一度に承認してもらうのではなく、期限・上限予算・評価方法を定めたPoC(概念実証)を先行承認とする方法があります。例えば3か月の試行を置く場合、1か月目に基準値と資料の準備、2か月目に代表業務での使用、3か月目に比較評価と決裁報告を行います。3か月という期間は計画例であり、製品によって効果が出る保証ではありません。
採用・否決を判断する基準の例
承認前に「どの結果なら進むか」を合意します。例えば、導入前に測定した探索時間からの改善、後任者による正しい改訂版・根拠箇所への到達率、対象利用者の継続利用率を評価します。具体的な合格基準は対象業務の重要度と基準値から決め、業界標準や製品の保証性能として扱わないようにします。
否決・撤退条件も明記します。例えば、権限外の機密資料が検索結果に表示される、現場の必須資料を安全に扱えない、根拠の誤認が業務上許容できない、運用責任者が決まらない、実測による改善が確認できず改善計画も成立しない場合は、導入範囲を見直すか中止します。PoCで成果が出ても、本格展開時に資料追加・保守が継続できないなら無条件に採用しません。
情報セキュリティ・運用責任・社内合意
稟議では、データ保管場所、社外送信の有無、アクセス権限、ログの扱い、バックアップ、退職・異動時のアカウント管理を情報システム部門と確認します。AI機能を利用する候補では、投入データがどこで処理されるか、回答と元資料を照合できるかも評価します。製品の公開情報に記載がない機能は、備わっていると推定せず、見積・仕様確認項目にします。
責任分担は、業務部門が対象資料と合格基準を決め、現場代表が評価し、情報システム部門が技術・セキュリティを確認し、予算責任者が展開可否を判断する形が考えられます。利用者教育と資料更新の担当者を決めずに導入すると、使われないシステムになるリスクがあります。
承認後のマイルストーンと報告先
承認後は、①対象範囲と予算の確定、②PoC環境・資料の準備、③導入前データの取得、④実利用とKPI記録、⑤費用・リスクの再評価、⑥継続・変更・中止の決裁、の順に進めます。各段階で成果物と責任者を割り当て、最終報告には初期の仮説と実績の差分、残課題、追加費用を記載します。
稟議書に転記できる提案要旨の例
以下は実在する会社の実測・見積ではなく、稟議書の構成を示すための仮の文章です。
件名:設備保全における技術資料探索の属人化低減に向けたシステムPoC実施について
背景:設備の不具合調査時、図面・仕様書・過去記録の所在や確認順序が熟練者に依存している。導入前に資料探索時間と根拠資料の特定率を計測する。
提案:対象部署・対象設備を限定し、現行運用の改善、既存システムの活用、新規ツールの比較を実施する。PoCでは後任者が根拠資料へたどれるかを測る。
承認依頼:PoCの実施範囲、費用上限、担当部門、評価指標および撤退条件の承認を求める。本格導入は実績確認後に別途決裁する。
この記入例に実測の基準値と見積書を追加すれば、担当者の思いだけではなく、決裁可能な提案へ近づけられます。稟議書に載せる価格や削減額は、必ず社内実績・正式見積に差し替えてください。
提出前のチェック項目
稟議書の最終確認では、次を確認してください。
- 対象業務・対象者・実施期間が具体的か。
- 現状課題を裏付ける測定方法と資料があるか。
- 現行運用の改善を含む代替案を比較したか。
- 見積範囲、社内工数、更新費用、評価期間が一致しているか。
- ROIの仮定と実測を区別し、感度分析を付けたか。
- 貨幣換算しないKPIと、安全性・品質上の必須条件を示したか。
- PoCの合格・不合格・撤退条件と責任者を決めたか。
- 決裁後の成果物、報告日、追加承認の条件が明確か。
技能継承は動画マニュアルの制作だけとは限りません。「過去に誰がどの資料を確認し、何を根拠に判断したか」を後任者がたどれるようにすることも対象になります。図面・仕様書・点検記録の関連性を残す用途を検討する場合は、AnnoLinkの製品情報を比較材料の一つとして確認できます。個別の費用と適用可否は、対象資料と運用条件を整理して確認する必要があります。
